GAMP Quality Risk Management Process, Parallel Stage ISO 14971
👉 GAMP 5에서 CSV 전 생애주기에 걸쳐 병행 적용되는 QRM(품질 위험관리) 프로세스를 의미합니다.
1. GAMP에서 말하는 QRM의 정확한 위치
GAMP 5 (2nd Ed.) 기준에서:
- QRM은 **단일 단계(step)**가 아님
- Lifecycle 전반에 걸쳐 병행(Parallel) 적용되는 상위 개념
즉,
❌ “QRM 단계가 따로 있다”
⭕ “모든 단계에 QRM이 깔려 있다”

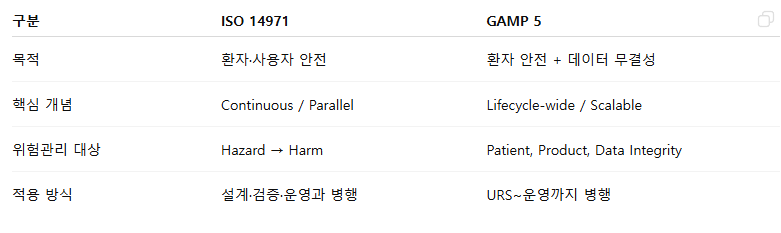

2. GAMP QRM과 ISO 14971 Parallel Stage 관계

👉 “Parallel Stage” 개념을 CSV 언어로 구현한 것이 GAMP QRM이라고 이해하면 정확합니다.
3. GAMP QRM Process 흐름 (CSV 관점)
GAMP의 QRM은 보통 ICH Q9 구조를 따릅니다.
① Risk Assessment
- Risk Identification
- Risk Analysis
- Risk Evaluation
📌 예
- 잘못된 사용자 권한 → 데이터 위·변조 위험
- 온도 데이터 누락 → 제품 품질 위험
② Risk Control
- Risk Reduction
- Risk Acceptance
📌 예
- Audit Trail 활성화
- 전자서명 적용
- Alarm / Interlock 설정
③ Risk Review
- 변경, 일탈, 감사 결과 반영
- 주기적 재평가
④ Risk Communication
- QA, IT, 사용자, 벤더 간 공유
- Validation 전략에 반영

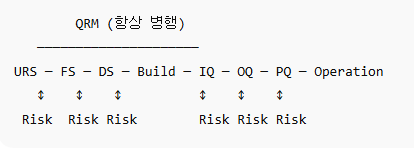

4. V-Cycle에 GAMP QRM을 겹치면 이렇게 됩니다

👉 QRM이 “위에서 덮는 구조”
👉 단계마다 깊이만 달라짐 (Scalable)
5. 감사 대응에 쓰기 좋은 문장 (중요)
“본 시스템의 Quality Risk Management는 GAMP 5 및 ICH Q9에 따라
시스템 생애주기 전반에 걸쳐 병행 적용되었으며,
각 Validation 활동의 범위와 깊이는 위험 기반으로 결정되었습니다.”
6. 한 줄 요약
ISO 14971의 Parallel Stage 개념을 CSV 언어로 구현한 것이
GAMP 5의 Quality Risk Management Process이다.
신뢰할 수 있는 GMPCAT 컨설팅 & 밸리데이션
GMP 밸리데이션 전문 컨설팅 기업 GMPCAT. IQ/OQ/PQ, CSV, 제조·시험 설비 적격성평가 및 규제 대응을 제공합니다.
www.gmpcat.com
'# GMP 자료 🐤' 카테고리의 다른 글
| 제약 제조소 구역별 특징 한눈에 보기 (0) | 2026.01.28 |
|---|---|
| GMP 제조소란 무엇인가? (KGMP vs cGMP 차이) (0) | 2026.01.28 |
| 페리스탈틱 펌프(Peristaltic pump) (1) | 2025.10.28 |
| 절연저항 시험 (0) | 2025.10.22 |
| Clean Booth의 회복시험 (0) | 2025.09.18 |
